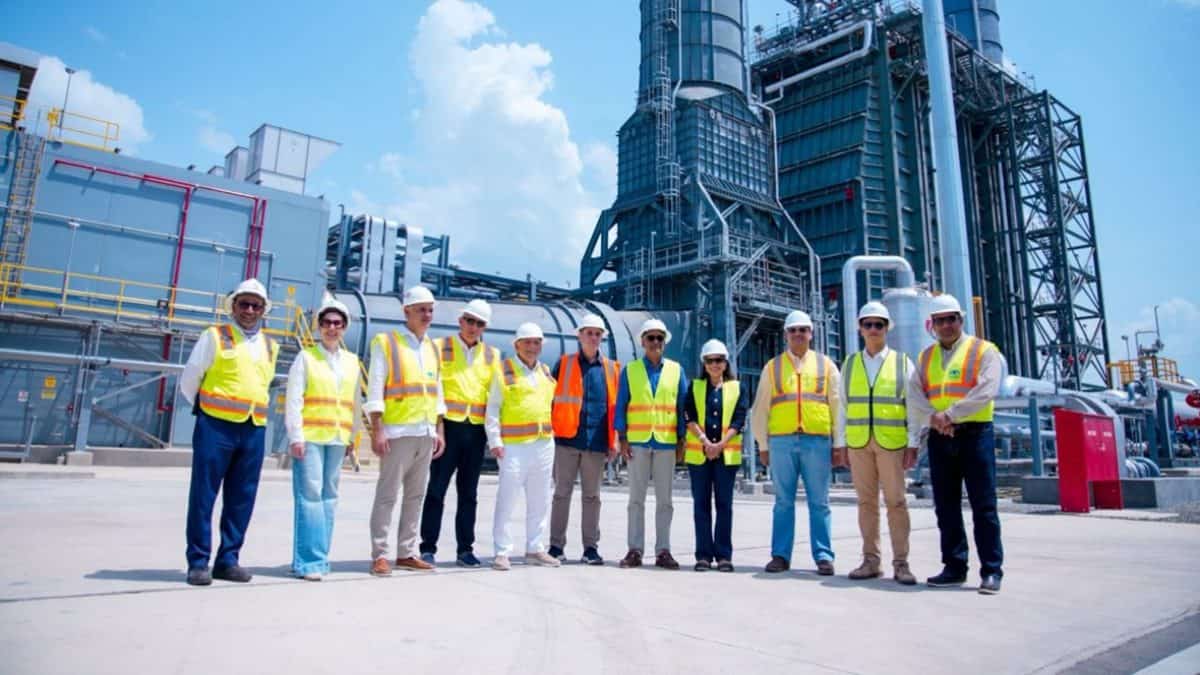

El proyecto Manzanillo Gas & Power registra un 66.9% de ejecución y mantiene su calendario de entrada en operación para 2028, con una capacidad instalada total de 840 megavatios destinados al Sistema Eléctrico Nacional Interconectado (SENI), informó el ministro de Energía y Minas, Joel Santos, durante una visita a las instalaciones del proyecto en Montecristi.
La planta, que operará con dos bloques de ciclo combinado (una tecnología que aprovecha tanto el calor como el vapor generados en la producción de electricidad para maximizar la eficiencia) de 420 megavatios cada uno, representará cerca del 15% de la capacidad instalada del país una vez entre en operación, lo que la convierte en la adición de generación más significativa al SENI en los últimos años. La obra responde al crecimiento sostenido de la demanda energética nacional y busca fortalecer la estabilidad del sistema eléctrico.
Avance por componentes
Mónika Infante, gerente general del proyecto, detalló al Gabinete Eléctrico el estado de cada etapa. La línea de transmisión alcanzó un 100% de completitud, mientras que la instalación del bloque de potencia 1 registra un avance de 68% y el bloque 2 llega a 64.5%. En el frente marítimo, se ha hincado más del 40% de los pilotes, infraestructura fundamental para conectar el proyecto con el sistema de suministro de gas natural.
Paralelamente, el buque que será convertido en una FSRU (unidad flotante de almacenamiento y regasificación de gas natural) tiene previsto ingresar al astillero en noviembre de 2026, paso necesario para garantizar el suministro del combustible que alimentará la planta.
Inversión y cronograma
La inversión total supera los US$1,700 millones y, según Infante, la obra no ha sido afectada por los conflictos internacionales, por lo que avanza conforme al cronograma establecido. «Hemos recibido el apoyo y seguimiento permanente del ministerio, lo cual contribuye al ritmo del proyecto», dijo la ejecutiva.
El ministro Santos, por su parte, valoró el esfuerzo de los grupos desarrolladores: «Felicitamos a los grupos desarrolladores de este proyecto por todo el esfuerzo de inversión y coordinación que han realizado, como un aporte a la República Dominicana», manifestó.
En la visita participaron representantes de los principales grupos inversores vinculados al proyecto, entre ellos Felipe Vicini y Angie Bergés del Grupo Inicia; José Miguel González y Borja González del Grupo CCN Energía de Las Américas (Enerla); René Grullón del Grupo Popular; y Gustavo García y Lina García de Itabo, además del superintendente de Electricidad, Andrés Astacio; el director ejecutivo de la Comisión Nacional de Energía, Edward Veras; y el vicepresidente ejecutivo de la Empresa de Transmisión Eléctrica Dominicana, Alfonso Rodríguez.
Energía 2000, otra expansión en marcha
Durante el mismo recorrido, la comitiva visitó el proyecto Energía 2000, donde Santos anunció que la central completará su conversión a ciclo combinado el 28 de septiembre, lo que elevará su capacidad desde los 290 megavatios actuales, en ciclo simple, hasta 414 megavatios. «Esto representará un incremento de 124 megavatios en su aporte al sistema eléctrico nacional», precisó el ministro.
Con ambas expansiones avanzando en paralelo, el sector eléctrico dominicano suma más de 550 megavatios en incorporaciones netas previstas en el corto y mediano plazo. La próxima señal clave para Manzanillo Gas & Power será el ingreso del buque al astillero en noviembre de 2026, hito que definirá si el componente de regasificación se mantiene dentro del calendario hacia la puesta en marcha en 2028.
